Navigera till sidans huvudinnehåll
OptiAcctest 03

Införande av nya Beläggningsmodulen

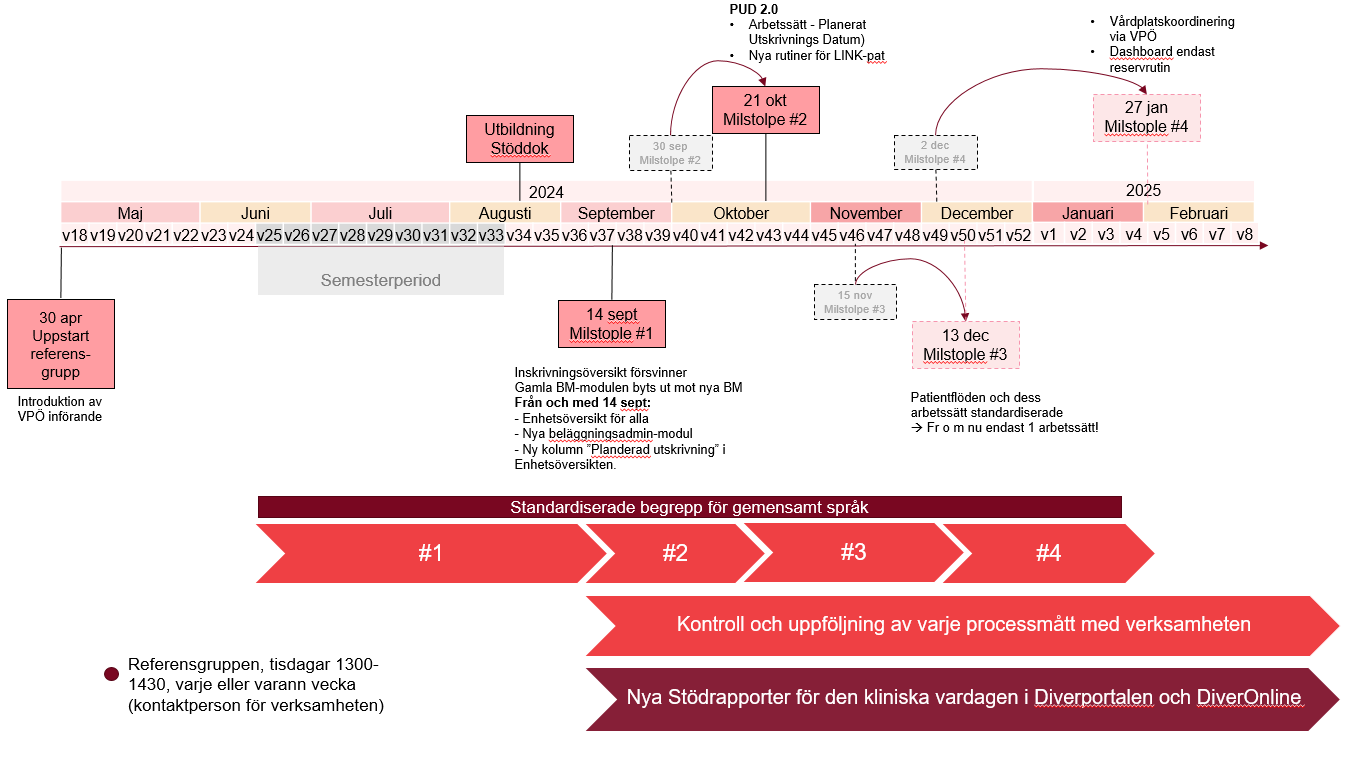

Tidplan

Milstolpe #1 (14 september)

  • Uppgradering Cosmic 3.11
  • Kolumnerna Planerad utskrivning och Flyttbar läggs till för alla vårdavdelningar i Enhetsöversikten
  • Inskrivningsöversikten försvinner och alla börjar använda Enhetsöversikten
  • Den gamla beläggningsmodulen byts ut mot den nya
    • Disponibla vårdplatser registreras i nya beläggningsadministration
    • Fortsatt vårdplatskoordinering utifrån Dashboard

Milstolpe #2 (21 oktober)

  • Alla vårdavdelningar börjar arbeta utifrån beslutat arbetssätt kring planerat utskrivningsdatum, PUD 2.0

Milstolpe #3 (13 december)

  • Akutmottagningar och vårdavdelningar börjar arbeta enligt nya arbetssätt som är framtagna för att den informationen som visas i vårdplatsöversikten ska visas korrekt.
  • Relevanta begrepp finns definierade för samsyn kring dessa.

Milstolpe #4 (27 januari)

  • Dashboarden stängs och all vårdplatskoordinering utgår från Vårdplatsöversikten i Cosmic.

Milstolpe # 1 (14 september)

Lokal beläggningsadministratör

De personer på vårdavdelningen som ska kunna redigera disponibla vårdplatser kommer måste ha användarrollen Lokal beläggningsadministratör. Detta behöver göras i god tid innan v.37 för att hinna få det klart.

Här hittar du information hur man går tillväga

Manualer

De personer som ska ha användarrollen Lokal beläggningsadministratör behöver ta del av manual för nya beläggningsadministrationen. Där framgår hur man lägger ett normalschema för vårdavdelningen och tillfälliga scheman vid t.ex. neddragningar av disponibla vårdplatser.

Här hittar du manualen

Arbeta i Enhetsöversikten

Inskrivninsöversikten kommer inte längre att ingå i leveransen från Cambio och Enhetsöversikten kommer att ta över helt.

De verksamheter och vårdpersonal som inte är vana att arbeta i Enhetsöversikten behöver förbereda sig genom att ta del av manualer och Cambios eLearning.

Här finns information om Enhetsöversikten

Nya kolumner i Enhetsöversikten

I samband med uppgraderingen av Cosmic läggs kolumnerna Flyttbar och Planerad utskrivning till för samtliga vårdavdelningar.

Beläggningsadministrationen

Under vecka 38 ska alla vårdavdelningar:

  1. Ändra sitt grundschema som har typen (alternativt registrera ett grundschema om det saknas)
  2. Redigera historiken för disponibla vårdplatser från och med 2024-09-14 kl. 00.00 (uppgraderingsnatten)

Här hittar du manualen

Så här når ni nya beläggningsadminstrationen i Cosmic från och med vecka 38

  1. Välj användarroll Lokal beläggningsadministratör och ert sjukvårdsområde när ni loggar in i Cosmic.
  2. Välj menyval Vårdplatshantering och sedan Disponibla vårdplatser.

Milstolpe #2 (21 oktober)

PUD 2.0 (Planerat utskrivningsdatum)

PUD 2.0 är ett nytt arbetssätt framtaget för att säkerställa att planerat utskrivningsdatum eller planerad vårdtid alltid ska finnas angivet för en inneliggande patient.

Rekommenderat arbetssätt kring PUD hittar du här: Cosmic Enhetsöversikt, Planerat utskrivningsdatum (PUD), rekommendation-Folkhälsa och sjukvård (rjl.se)

Det är viktigt att samtlig vårdpersonal på en vårdavdelning tar del av arbetssättet och börjar arbeta utifrån detta fr.o.m. 21 oktober.

Milstolpe #3 (13 december)

Här samlar vi information och rekommendationer om de nya arbetssätten som vi ska arbeta efter fr.o.m. 13 december

Aktiviteter:

Milstolpe #4 (27 januari)

Information kommer inom kort
